ИСТОРИЯ ИЗМЕНЕНИЯ ВЕРСИЙ
АИС СМЕТА.ПИР
ВЕРСИЯ 1.0.7


1. Расширение функциональных возможностей

1.1 Стоимость чел-дня, расчитанная разработчиком
документации

Добавлена возможность применения стоимости работ (услуг), приходящейся на 1 чел-день работы исполнителя 14-го разряда, установленной организацией-разработчиком документации.

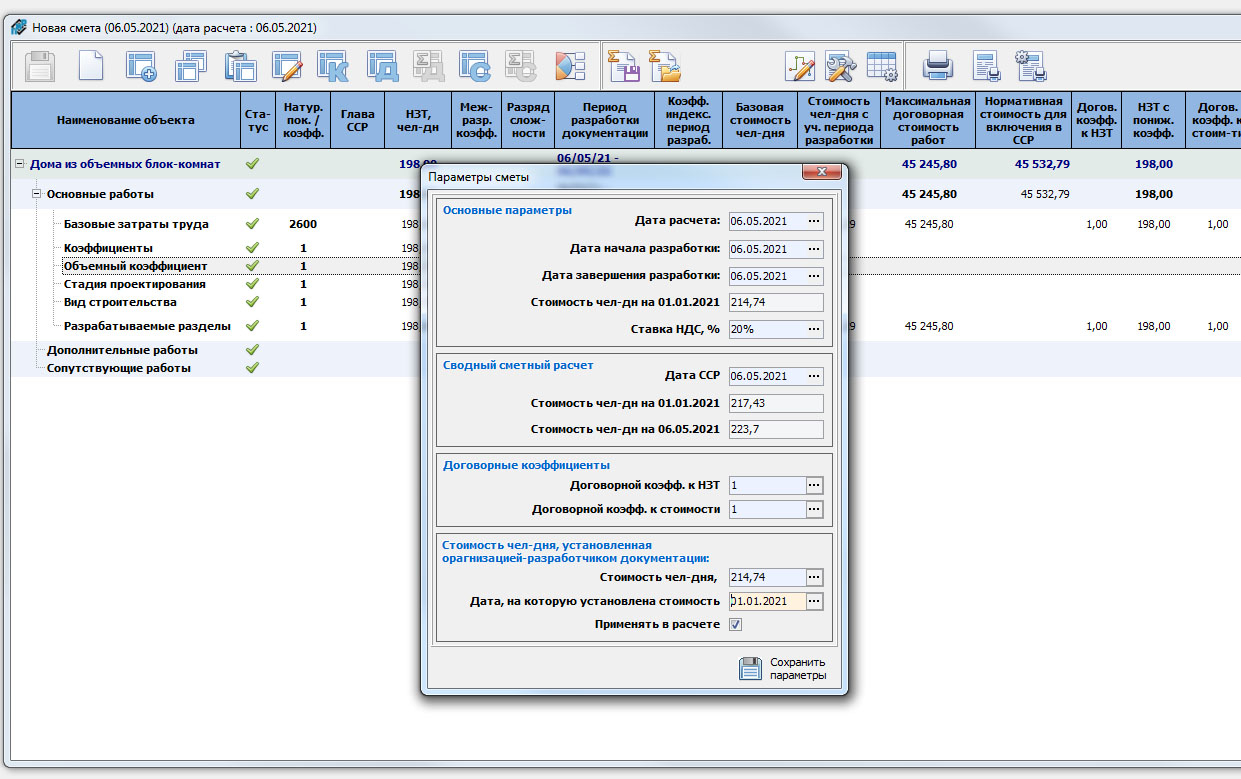

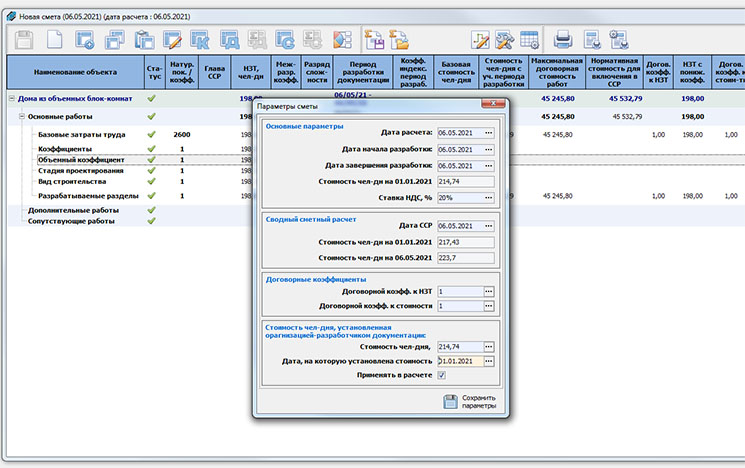

Для применения в расчете значения данного показателя, отличного от нормативного значения, установленного Минстройархитектуры, в окне параметров сметы необходимо активировать данную функцию и ввести соответствующее значение:

1.2 Групповое применение договорных коэффициентов ко всем объектам в смете

Добавлена возможность выполнения групповых операций по изменению значений договорных коэффициентов, применяемых к затратам трудовых ресурсов и/или стоимости чел-дня, для всех объектов проектирования сметы, включая дополнительные и сопутствующие работы.

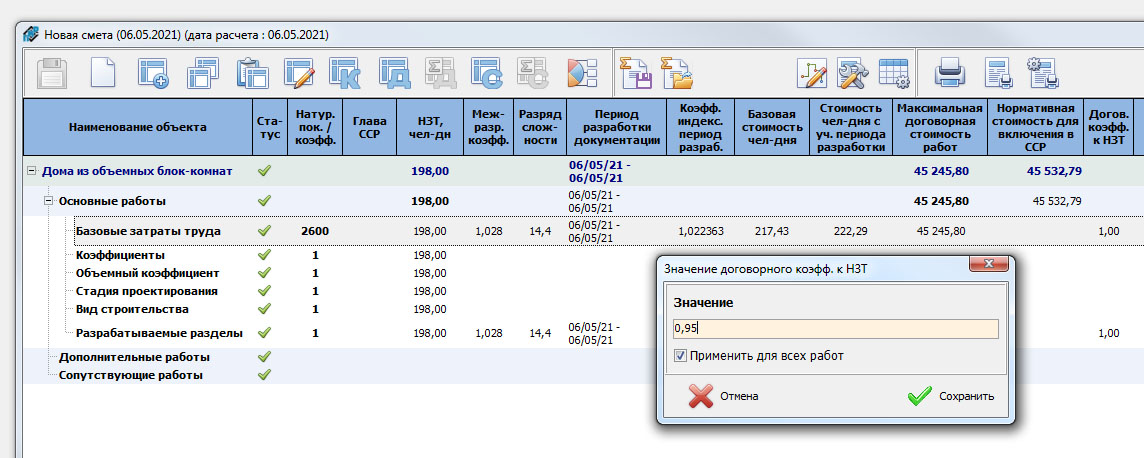

Для этого необходимо открыть окно редактирования договорного коэффициента для любого объекта проектирования (дополнительной или сопутствующей работы) и установить флаг «Применить для всех работ».

После нажатия кнопки «Сохранить» будет произведен автоматический пересчет всей сметы с учетом установленного нового значения коэффициента.

1.3 Одновременное изменение периода разработки документации для всех объектов и работ в смете

Добавлена возможность одновременного изменения периода разработки документации для всех объектов и работ в смете.

1.4 Экспорт полученных результатов расчетов по смете в формате Excel

Добавлена возможность экспорта полученных результатов расчетов по смете в виде таблицы Microsoft Excel для возможности их дальнейшего использования в деятельности организации и/или импорта в другие приложения и системы.

Будет дополнено


2. Доработка и исправление ошибок

2.1 Порядок расчета НЗТ на выполнение работ по обследованию с учетом распределения трудоемкости по конструктивным элементам зданий и сооружений

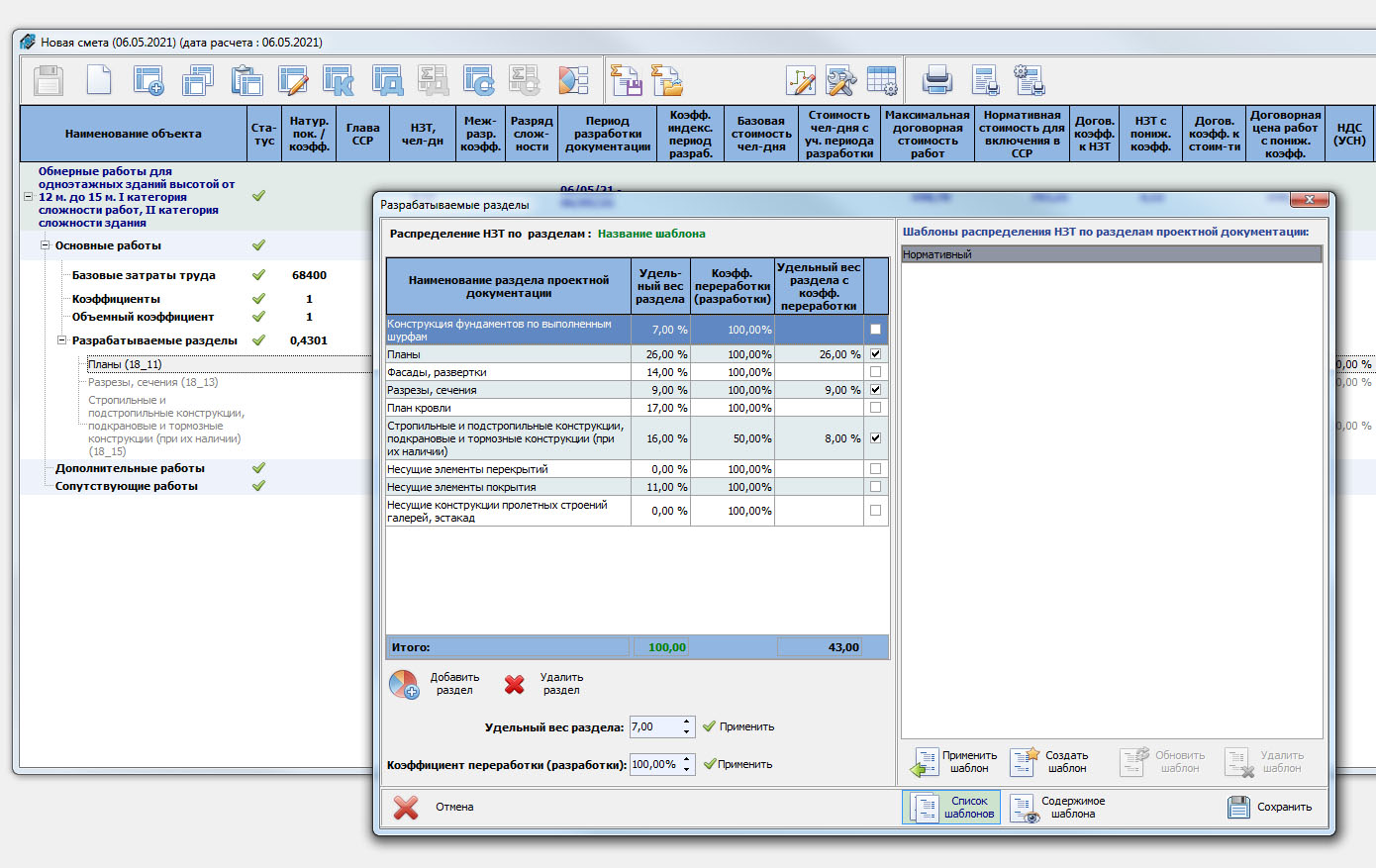

Доработан порядок расчета норм затрат трудовых ресурсов на выполнение работ по обследованию зданий и сооружений с учетом распределения трудоемкости выполняемых работ по конструктивным элементам зданий и сооружений.

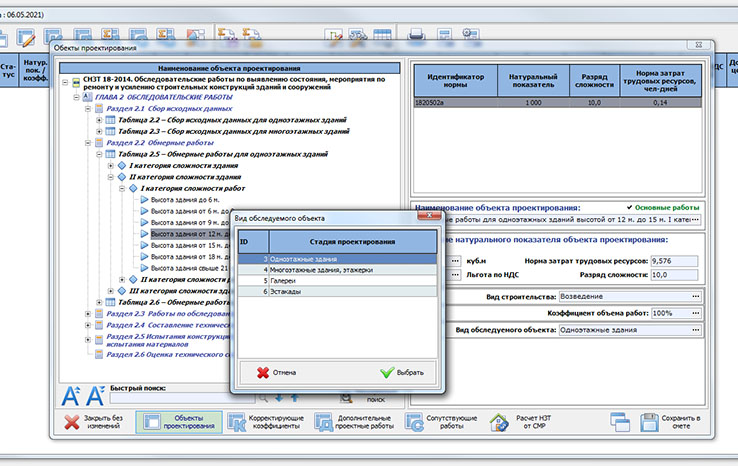

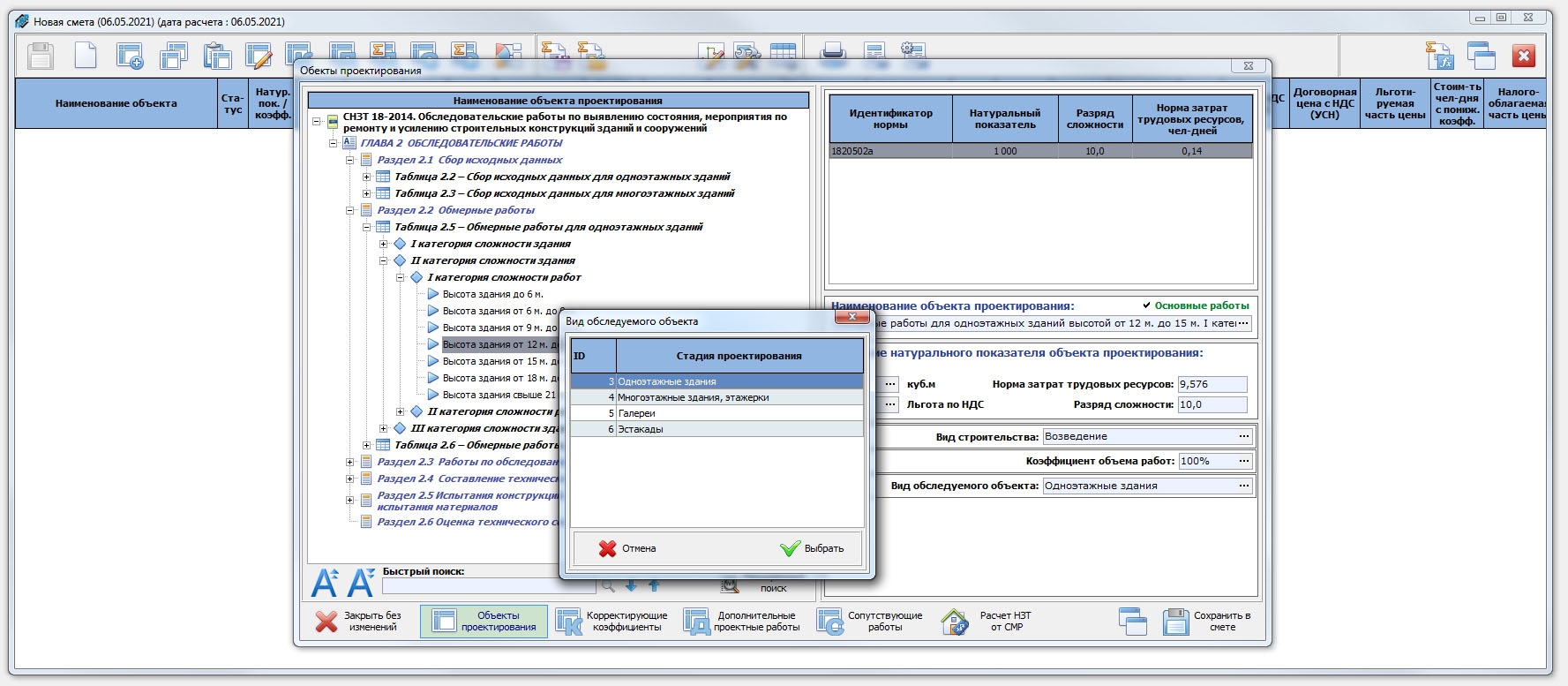

В параметрах объекта проектирования добавлена возможность указать вид обследуемого объекта.

Выбор обследуемых конструктивных элементов зданий (сооружений) и управление их удельными весами в трудоемкости обследования всего здания (сооружения), а также учет объема выполняемых работ по каждому из конструктивных элементов производится в окне распределения НЗТ по разделам проектной документации.
